Этапы электромонтажных работ: как согласовать их со строительством и отделкой

Как передавать помещения под электромонтаж, учитывать скрытые трассы, отделку, оборудование и подготовку к испытаниям. Контрольные точки по зонам.

Кабельные трассы на объекте
Содержание статьиРазбейте объект на передаваемые зоныСтроительная подготовка и ранние монтажные операцииПеред закрытием трасс нужна отдельная точка готовностиУстановка оборудования зависит от условий помещенияТаблица переходов между исполнителямиИзменения после отделки: сначала оценить последствияКак согласовать электромонтаж с расстановкой оборудованияЧто делать, если отделка начинается раньше завершения электрикиКак отличить завершение монтажа от готовности к использованиюЧастичная готовность и общий запуск

Пример ситуации. Отделочная бригада готова закрывать стены, а электромонтажники ещё ждут окончательную схему оборудования. Если последовательность не согласована, готовые поверхности придётся вскрывать. Этапы электромонтажных работ нужно привязывать к строительной готовности помещений и конкретным результатам смежников.

Единой календарной последовательности для всех объектов нет. Но заказчик может заранее определить переходы: когда доступна трасса, когда допустимо закрытие конструкции, когда можно устанавливать оборудование и какие условия нужны для проверки. Ниже — порядок увязки этих решений, а не инструкция по самостоятельному монтажу электроустановки.

Разбейте объект на передаваемые зоны

Вместо одной строки «электромонтаж здания» выделите помещения или участки с понятным объёмом. Для каждого укажите готовность конструкций, место оборудования и зависимости от других исполнителей. Такая детализация позволяет начать независимый участок, не объявляя готовым весь объект.

Зона должна быть достаточно определённой для приёмки. Например, монтажные работы в помещении могут зависеть от общего щитового участка, который ещё не закончен. Это не мешает выполнить часть операций, но ограничивает последующие испытания и передачу. В графике нужно показывать эту зависимость отдельно.

Сверьте список потребителей и схемы до начала необратимых операций. Позднее добавление технологического оборудования может потребовать новых трасс и изменения подключений. Если выбор ещё продолжается, обозначьте, какие решения можно выполнить сейчас, а какие должны дождаться подтверждения.

Строительная подготовка и ранние монтажные операции

Для трасс нужны согласованные места, необходимые отверстия, закладные и другие предусмотренные решения. Кто выполняет каждую подготовительную операцию, следует определить до выхода электромонтажников. Фраза «строители подготовят» не объясняет состав и критерий готовности.

Пункт 4.4 свода правил СП 76.13330.2016 описывает выполнение электромонтажных работ в две стадии, связывая ранние операции со строительством, а последующий монтаж — с готовностью помещений и смежных систем. Это основание для координации, а не разрешение применять одну последовательность без учёта конкретного объекта. Статус документа проверен в фонде Росстандарта.

Установленные элементы необходимо защитить от последующих процессов в предусмотренном порядке. В рабочем плане укажите, кто отвечает за сохранность, когда снимается защита и как передаётся участок после смежных работ. Повреждение после монтажа не всегда видно сразу, поэтому исходное состояние полезно фиксировать при передаче.

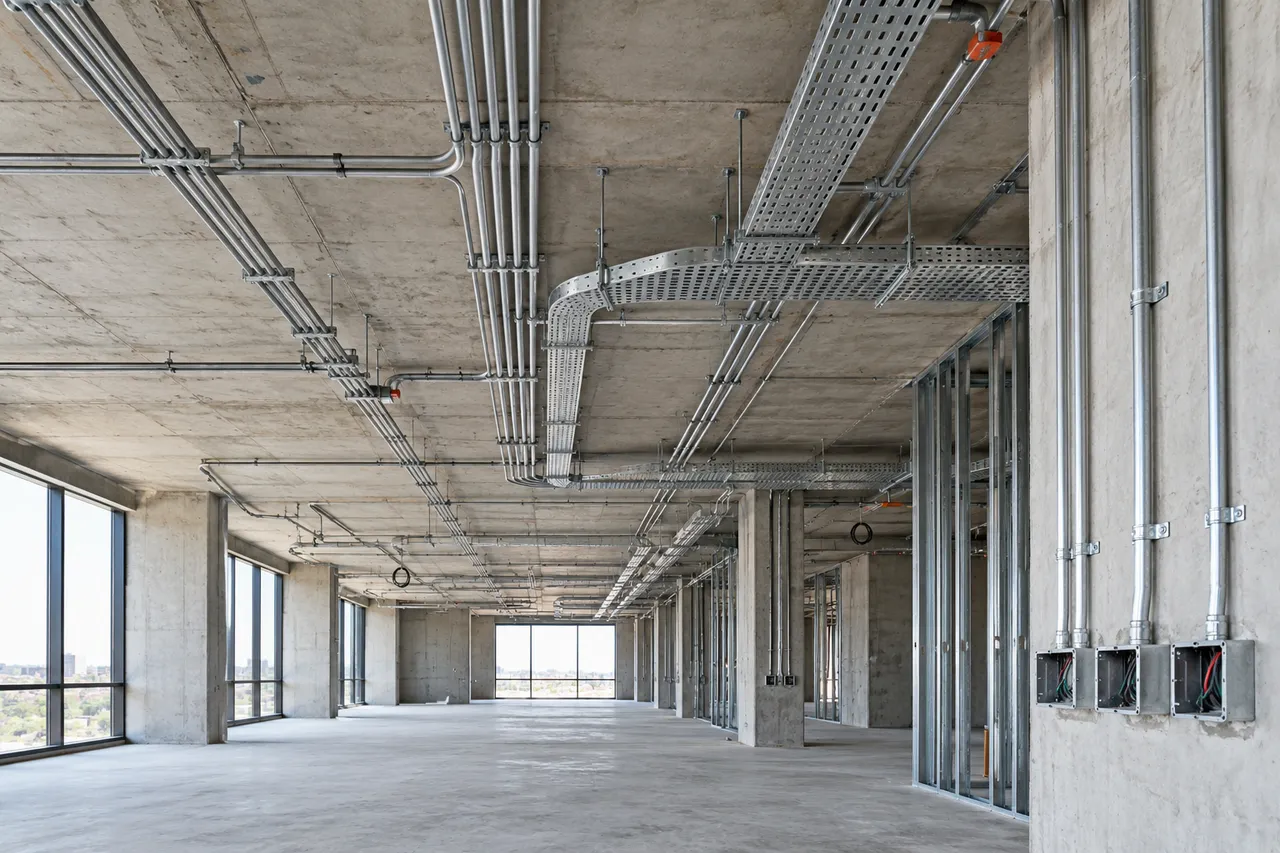

Электрические трассы до завершения отделки
Электрические трассы до завершения отделки

Перед закрытием трасс нужна отдельная точка готовности

Когда кабели или другие элементы окажутся за отделкой, возможность осмотра изменится. Заранее установите перечень проверок и подтверждений, необходимых до закрытия. Их состав определяют специалисты по проекту и применимым требованиям.

Не объединяйте «монтаж выполнен» и «можно закрывать» в один статус. Между ними могут находиться осмотр, измерение, оформление и устранение замечаний. Если эти действия отсутствуют в графике, отделочник будет воспринимать их как неожиданную задержку.

Также проверьте, что до закрытия получены окончательные решения по проходкам и сопряжениям. Вопросы восстановления конструкций и предусмотренной защиты должны иметь исполнителя. Незаконченный узел нельзя считать закрытым лишь потому, что его больше не видно после отделки.

Установка оборудования зависит от условий помещения

Для щитов, светильников и других устройств определите необходимые условия по строительной готовности и окружающей среде на основании проекта и документации изготовителей. Пыльные, мокрые и механически опасные процессы могут потребовать иной последовательности или защиты оборудования. Решение должно быть принято до поставки в зону.

Уточните транспортировку и возможность размещения. Крупный щит может поступить на объект вовремя, но оказаться недоступным для перемещения после завершения перегородки или установки двери. Поэтому путь доставки является зависимостью монтажной операции, а не только задачей снабжения.

Для оборудования других подрядчиков зафиксируйте момент передачи под подключение: положение, комплектность, доступные документы и готовность принимающей стороны. Кабель, доведённый до предполагаемого места, ещё не означает завершения подключения.

Таблица переходов между исполнителями

Переход Что должно быть готово Что подтвердить перед продолжением
Строители → монтаж трасс Проектные места, доступ и подготовленные конструкции Границы зоны и отсутствие мешающих незавершённых операций
Монтаж трасс → отделка Предусмотренный скрываемый объём Выполненные проверки и разрешённое закрытие в принятом порядке
Отделка → установка устройств Требуемое состояние помещения и поверхностей Условия установки и защита от оставшихся процессов
Поставщик оборудования → подключение Оборудование в принятом положении и комплектации Схемы подключения, маркировка и распределение работ
Монтаж → испытания Проверяемый участок в определённой конфигурации Техническая готовность, доступ и безопасная организация
Испытания → передача Результаты проверок и устранение влияющих замечаний Границы принятого объёма и сведения для эксплуатации

Таблица не назначает полномочия на переключения. Подачу напряжения, отключения и испытания организуют ответственные специалисты по установленному для электроустановки порядку.

Изменения после отделки: сначала оценить последствия

Условный пример: заказчик меняет расположение оборудования после закрытия трасс. До выполнения нового задания нужно определить затронутые линии, необходимость изменения документации, способ доступа и восстановление отделки. Стоимость нового подключения нельзя оценивать как обычный монтаж на открытом фронте, если условия уже другие.

Оформите решение так, чтобы строительная и электротехническая стороны получили одну версию. После изменения специалист определяет, какие проверки и документы требуется обновить. Иначе эксплуатация получит схему, которая соответствует состоянию до перестановки.

Для планирования полезно установить даты фиксации решений по зонам. Это не запрет менять проект, а понятная граница: после неё изменение рассматривается вместе с последствиями для уже выполненных работ.

Электрические устройства в помещении после отделки
Электрические устройства в помещении после отделки

Как согласовать электромонтаж с расстановкой оборудования

До окончательного выполнения точек подключения сверьте инженерные планы с актуальной расстановкой оборудования и мебели. Розетка или вывод могут соответствовать прежнему чертежу, но оказаться за новым стационарным элементом. Заказчику важно передавать изменения планировки всем затронутым участникам, а не только отделочнику или поставщику мебели.

Для оборудования уточните сторону и условия подключения по документации конкретной модели. Совпадение общего назначения двух изделий не гарантирует одинаковые требования к электрической части. Если модель не утверждена, обозначьте зависимые операции в графике. Это позволяет подготовить независимые участки, не принимая неподтверждённое решение за окончательное.

Проверьте, кто отвечает за завершающее подключение поставляемого оборудования. Монтаж линии до согласованной точки и подключение технологического изделия могут относиться к разным договорам. Граница должна быть понятна до приёмки помещений, иначе внешне готовая электрическая часть не обеспечит ожидаемую готовность оборудования к дальнейшим действиям.

Что делать, если отделка начинается раньше завершения электрики

Сначала определите конкретную зависимость. Возможно, не закончена скрытая трасса, не установлена закладная или отсутствует решение по размещению устройства. Перечень незавершённого нужно привязать к поверхностям и помещениям. Общая запись «электрика не готова» не помогает понять, какие отделочные операции действительно можно выполнять.

Обсудите с исполнителями последовательность без ухудшения доступа и качества результата. Если участок допускается к отделке частично, обозначьте оставляемые зоны и условия их завершения. Не следует маскировать нерешённый вопрос временной установкой, которую затем придётся демонтировать вместе с новой отделкой. Решение должно учитывать реальные технологии смежных работ.

Перед передачей проверьте защиту уже установленных элементов от загрязнения и повреждения. Кто устанавливает защиту, кто снимает её и кто фиксирует состояние после прихода следующей бригады? Ответы помогают сохранить результат. Они не заменяют технические проверки, но предотвращают ситуацию, когда исправный монтаж повреждают во время завершающих операций.

Как отличить завершение монтажа от готовности к использованию

Визуально установленный щит и смонтированные устройства ещё не объясняют статус электроустановки. Для заказчика полезно отдельно видеть готовность монтажного объёма, завершённость предусмотренных проверок и условия передачи ответственному персоналу. Порядок допуска и включения определяют уполномоченные участники, а не календарная дата окончания отделки.

Если часть объекта передаётся раньше остальных помещений, уточните её связи с общей электрической системой. Временные состояния, ограничения и незавершённые подключения должны быть обозначены однозначно. Нельзя считать отдельную комнату независимой только потому, что все видимые устройства в ней установлены.

В итоговом перечне разделяйте технические замечания, недостающие документы и вопросы дальнейшей эксплуатации. Для каждого пункта должен быть понятен следующий шаг и ответственная сторона. Такой подход помогает завершать электромонтаж последовательно, сохраняя связь между строительной готовностью помещений и подтверждённым состоянием электрической части.

Частичная готовность и общий запуск

При поэтапной передаче отдельно указывайте, какой участок закончен физически и какие общие условия ещё не выполнены. Например, местный монтаж может быть завершён, но подключение к общей части системы пока недоступно. В отчёте это должно быть видно без формулировки «всё готово, осталось подключить».

Подготовка к проверкам включает участие нужных исполнителей. Если автоматика и электроснабжение относятся к разным договорам, согласуйте момент совместного участия заранее. Общий запуск не должен становиться первой встречей специалистов, отвечающих за связанные функции.

Перечень передаваемых схем и протоколов рассмотрен в статье об исполнительной документации электромонтажа. В календарной последовательности достаточно обозначить, когда эти подтверждения должны появиться и какие работы от них зависят.

Для планирования электромонтажа со СМП направьте схемы, перечень оборудования и состояние помещений по зонам. Отдельно укажите работы смежников и ограничения на доступ или отключения — они определяют реальную последовательность монтажа.

Источники и документы

От статьи к вашему проекту

Посмотрите состав работ и исходные данные для обсуждения задачи.

Электромонтажные работы на объектахОбсудить проект
